Module préassemblé pour l'infiltration des eaux pluviales
Nouveauté
Bloc H.600
Livré prêt à poser, chaque module est déjà enveloppé d’un géotextile, évitant tout assemblage ou préparation supplémentaire sur place.
± 28 kg/pce
Poids
± 600 litres
Capacité de stockage
Camion (≤ 60 t)
Résistance (dès 1,20 m de couverture)

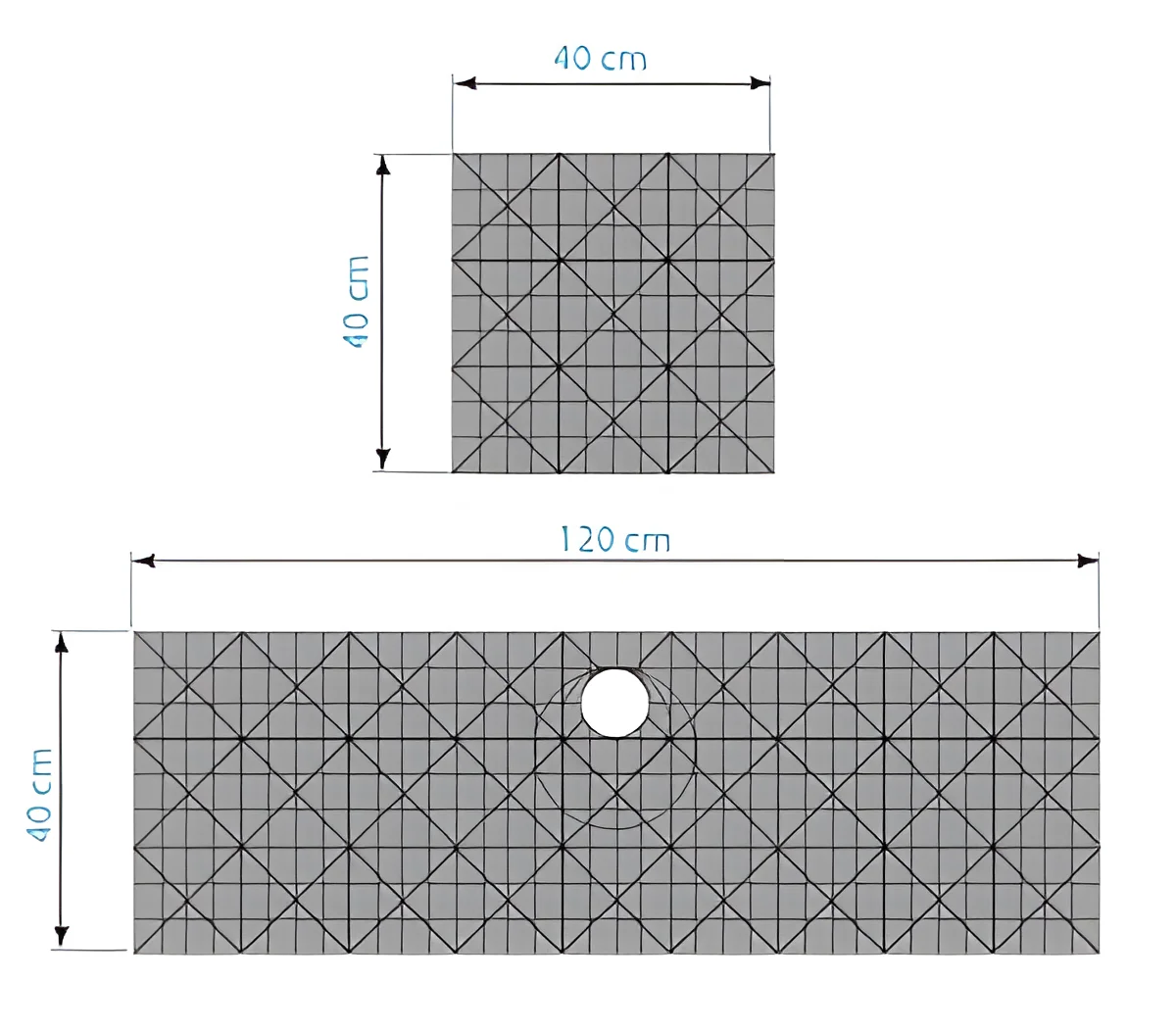

± 120 x 120 x 40 cm
Dimensions (L x l x H)
Avantages

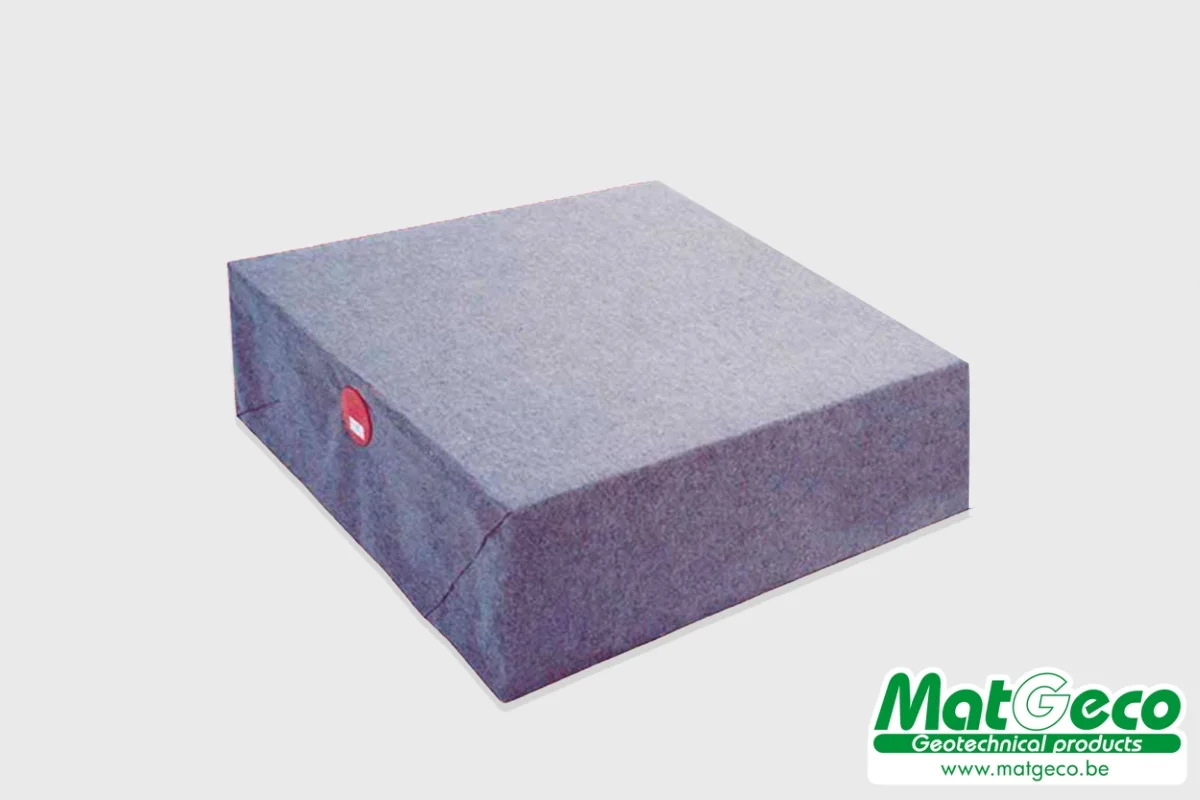

- Module prêt à être installé
- Recouvert d’un géotextile
- Compacité, grande capacité de stockage
- Résistance élevée (camion de 60 t : recouvrement ≥ 1,2 m)
- Connexion en série
- Matériel recyclé
Un module tout en 1, prêt à installer, pour la rétention et l’infiltration des eaux pluviales
Une solution compacte, résistante et prête à raccorder pour un gain de temps sur chantier
Ce système d’infiltration des eaux pluviales, conçu pour s’adapter aux contraintes de chaque projet, se connecte facilement en série via des tuyaux DN 110 ou DN 160, et s’installe directement sur une couche de sable compactée. Grâce à sa structure renforcée, il peut être utilisé sous zones à trafic léger ou lourd.
Compact, robuste et flexible, le module préassemblé Bloc H.600 est la solution idéale pour des installations rapides, durables et performantes.
Caractéristiques :
Dimensions et conditionnement
| Dimensions (L x l x H) | ± 120 x 120 x 40 cm |
|---|---|
| Poids | ± 28 kg/pce |
| Capactité de stockage | ± 600 litres |

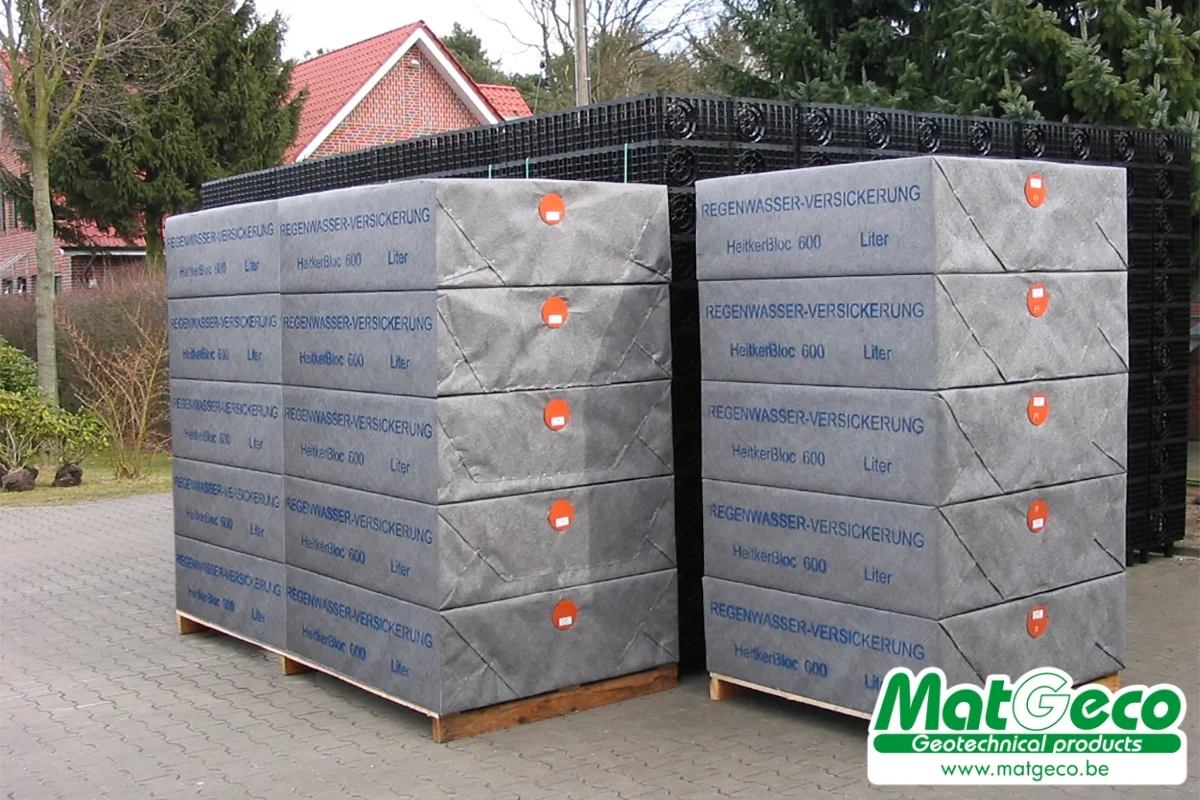

| Palette | 6 pcs |
| Diamètres tuyaux de raccord | DN 110 ou DN 160 |
Matériau et couleur
| Matériau | Polypropylène vierge |
|---|

Fiches techniques et documents à télécharger
Fiche technique Bloc H.600
Mise en œuvre
Avant la pose
- Stockage : À l’abri des UV (ceux-ci peuvent endommager le géotextile).
- Transport : Facilement manipulable par 2 personnes.
Création de la fosse et couche de fondation
- Réaliser une fosse avec espace de travail d’1 m autour du système.
- Poser une couche de fondation plane, compacte et perméable.
Installation des modules

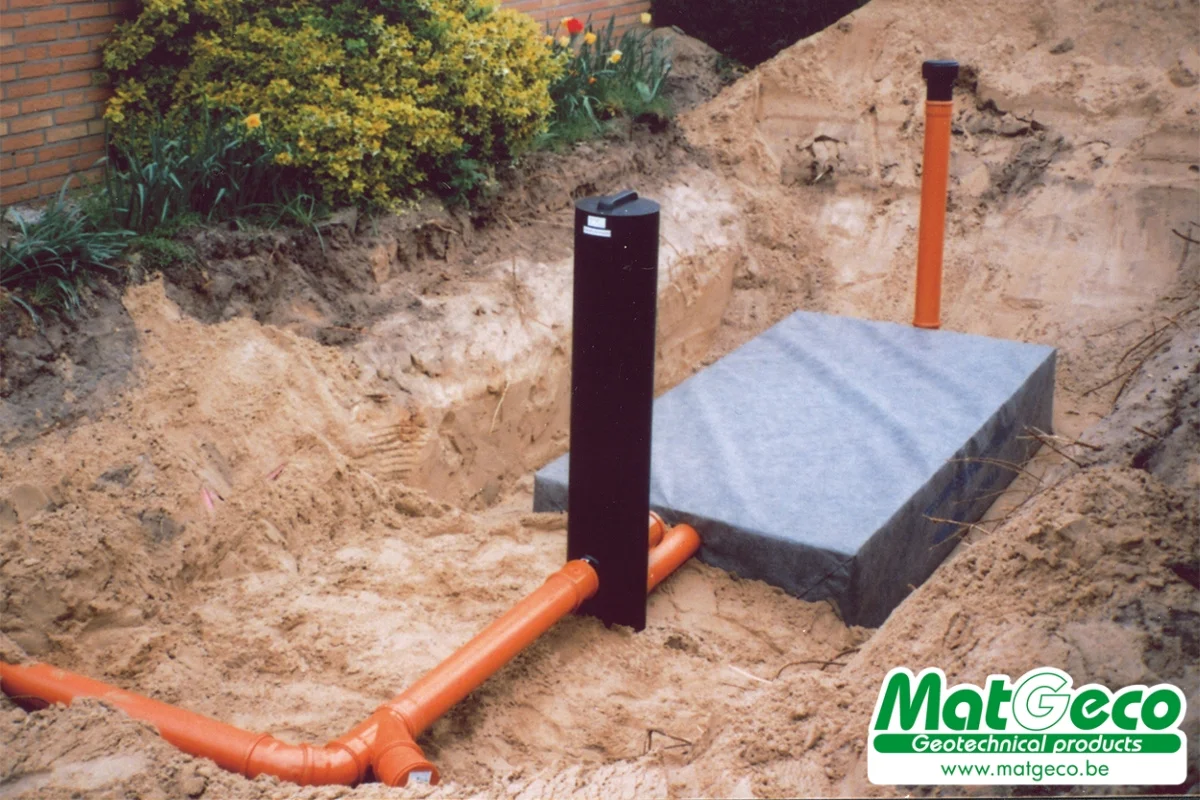

- Poser les modules préassemblés. Raccorder en série via tuyaux DN 110 ou 160.
- Assurer un chevauchement étanche (géotextile tourné vers l’intérieur).
Connexion au filtre / dessableur et entretien
- Raccorder le module au filtre et vérifier l’étanchéité autour du géotextile pour éviter les infiltrations de particules du sol.
- Entretien initial après pose, puis tous les 3 à 24 mois selon les conditions.
Chapeau aérateur et trop-plein
- Installer à l’opposé du filtre.
Remblayage
– Utiliser du sable grossier ou gravier compacté par couches de 40cm.
– Éviter toute utilisation d’engins lourds directement au-dessus des modules.

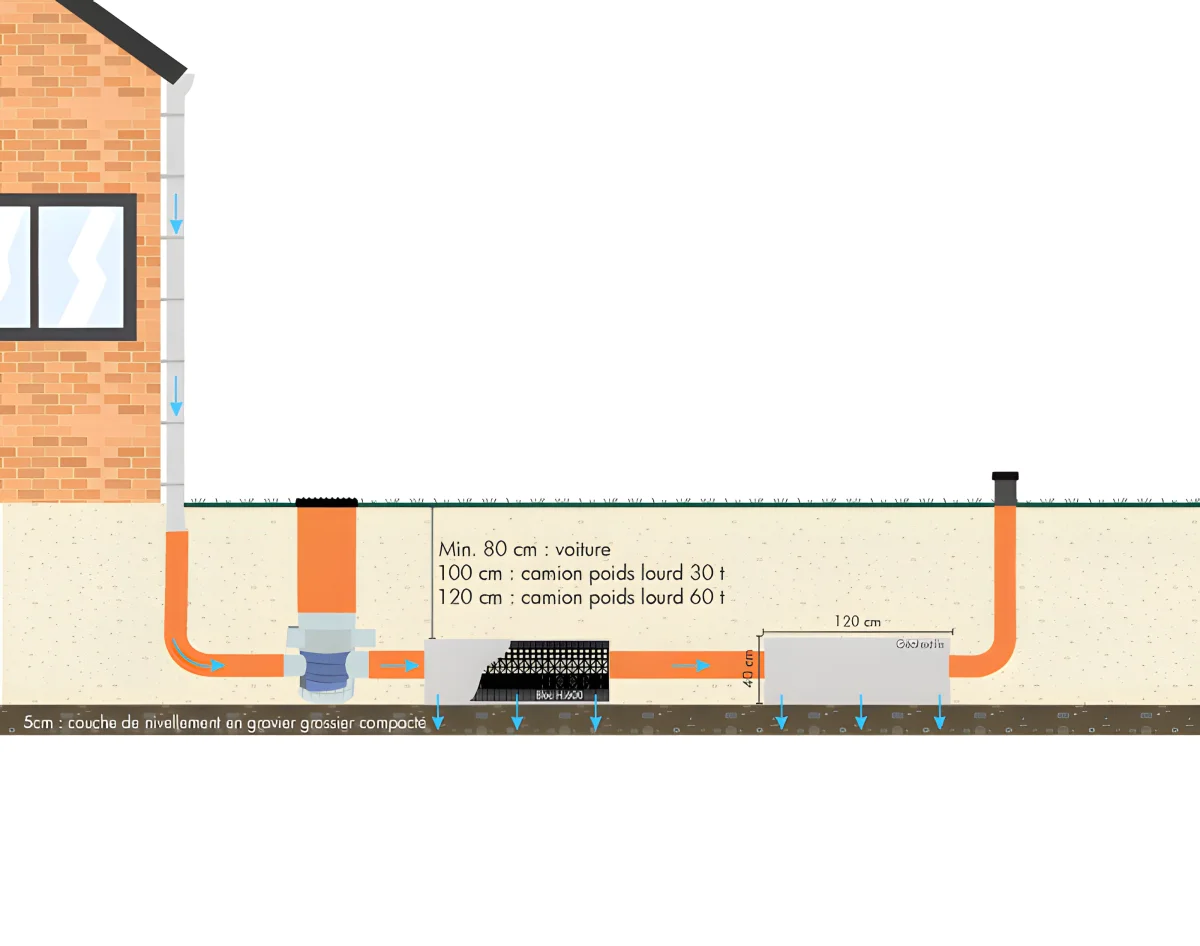

– Une circulation est autorisée à partir de :
100 cm de remblai compacté pour un poids lourd jusqu’à 30 t.
120 cm pour un poids lourd jusqu’à 60 t.
– Éviter toute utilisation d’engins lourds directement au-dessus des modules.
– Une circulation est autorisée à partir de :
100 cm de remblai compacté pour un poids lourd jusqu’à 30 t.
120 cm pour un poids lourd jusqu’à 60 t.
